亚洲色图欧美日韩在线,亚洲欧美日韩中文在线v日本,欧美日韩在线视频你懂的,四房播播开心五月天黄色

潔凈廠房施工方案《2019版》

潔凈廠房施工方案《2019版》

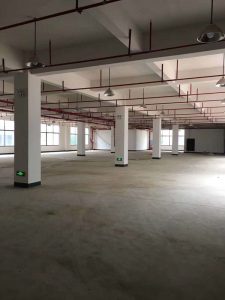

潔凈廠房初期建設
潔凈廠房施工工程特點,溝通及協調,現場施工管理,確保潔凈達標的保證措施,裝修工程施工方法,空調工程施工方法,保溫工程施工方法,照明工程施工方法,管道工程施工方法,電氣工程施工方法,消防工程施工方案,針對潔凈廠房的特殊性闡述施工方法,顧名思義潔凈廠房對潔凈程度要求比較高,給施工帶來一定的難度。

目 錄
一、概述
二、工程特點

三、溝通及協調

1、與建設單位溝通及協調

2、與設計單位溝通及協調

3、與監理單位溝通及協調

4、潔凈施工班組與其他施工班組溝通及協調

四、現場施工管理

五、確保潔凈達標的保證措施
1、宗旨
2、裝修施工要點

3、空調施工要點

4、照明施工安裝要點

六、施工方法.
6.1裝修工程施工方法

6.2空調工程施工方法

6.3保溫工程施工方法

6.4照明工程施工方法

6.5管道工程施工方法

6.6電氣工程施工方法

6.7消防工程施工方案
一、概述
本方案針對潔凈廠房的特殊性闡述施工方法,顧名思義潔凈廠房對潔凈程度要求比較高,給施工帶來一定的難度。

由于產品的品質要求相對比較高,所以對廠房的依賴程度非常高,建廠過程中的質量直接導致產品質量的高低。施工時專業技術問題是一個非常全面,多專業、多行業的問題,還有組織管理、協調的問題。

二、凈化工程特點
1、在安裝過程中,除常規安裝工藝外,必須著重要考慮施工對象和施工環境的潔凈、衛生、無毒、美觀,施工工藝必須符合GMP認證的要求。

2、項目在施工安裝過程中,各專業交叉配合作業量大,工序之間相互銜接要求高,因此,在施工時,必須制訂出詳盡的施工協作計劃,嚴格按照施工程序施工,保證環境潔凈、衛生。

3、對安裝施工機械設備的選樣、材料的采用、安裝技術操作要求較高;工藝設備制造精良,并且呈體積小,重量輕的趨勢,且較多設備采用不銹鋼制造;采用的材料品種規格數量繁多,工藝管道材質采用不銹鋼較多,其焊接工作有很強的技術性。

4、管道安裝配管時一定要考慮其美觀,盡量靠墻布置。在施工中一定要注意協調好各工種相互間的關系,確定施工順序,做到互不干擾,確保管道安裝的標高、坡度,便于今后維修的原則。
三、溝通及協調
1、與建設單位溝通及協調

(1)按照ISO9002質量保證體系的要求,滿足業主的需求是項目的目標。

(2)在工程開工前和開工初期,項目部的主要管理人員應與建設單位代表建立密切聯系,將我方對工程各專業的詳細工作計劃與建設單位代表進行交流,根據其要求進行調整,服從整個建設項目的總體計劃。我方將向建設單位提交詳盡的施工進度計劃、材料及設備采購計劃。

(3)我方技術人員在認真研究設計圖紙的基礎上,與建設單位進行交流,了解提取生產工藝,根據現場的測量情況,遵照GMP的有關要求,進行詳細的施工程序規劃及步驟。

(4)根據安裝計劃與甲方代表協調由建設單位提供的設備的到場時間和地點,由我方專業技術人員配合建設單位進行設備的裝卸、開箱、清點以及在安裝前進行防護。

(5)配合建設單位編制設備管理或操作規程,并協助建設單位培訓操作工或維修工。

2、與設計單位溝通及協調
(1)在施工過程中,若施工人員發現有與GMP標準不符合或工藝不合理、材料需代用等情況,提出修改的合理化建議上報項目技術負責人,項目技術負責人向設計代表和業主、監理工程師提出修改建議,設計出具體修改變更通知后再組織施工,力求找到優質優價的合理方案。

(2)項目技術負責人根據要求,定期或不定期組織有關專業工程師參加與設計代表的協調會議,協商解決有關問題。

3、與監理單位溝通及協調
(1)在施工過程中,嚴格接受監理工程師的管理。安裝的質量檢驗項目在自檢后主動邀請監理工程師進行檢查。

(2)按照要求將施工計劃和完成情況定期地上報監理工程師。

(3)對施工中出現的問題或不合格項目,嚴格按照監理工程師的要求進行整改,直至達到要求為止。

4、潔凈施工班組與其他施工班組溝通及協調
(1)門窗位置留洞口及彩鋼板與門窗交界處的細部處理工作。

(2)空調主風管穿越土建墻,協調處理預留洞的位置。

(3)潔凈區施工與動力、非潔凈壁板隔斷區照明及通風、消防報警、儀表自動化安裝之間,相互協調施工進度,做好彩鋼板內穿管,保證開孔位置準確;在設備安裝后要保證接口密封,以符合GMP驗收規范,避免產塵為標準。

(4)潔凈區施工與工藝設備安裝班組配合,首先大型設備的提前進場就位后進行彩鋼板安裝,其余設備在彩鋼板施工完成后,由預留通道進場就位。在設備就位時,注意成品保護工作,包括彩鋼板及門窗保護、地面保護、設備就位后的保護三個方面。

(5)潔凈區施工與工藝配管施工的配合,首先相互協調確定管道的走向及位置,做好管道穿越彩鋼板位置的開口及密封工作以及管道穩固措施。

(6)工藝設備二次配管施工要服從潔凈區內施工的管理,做好成品保護并實施凈化保證措施。

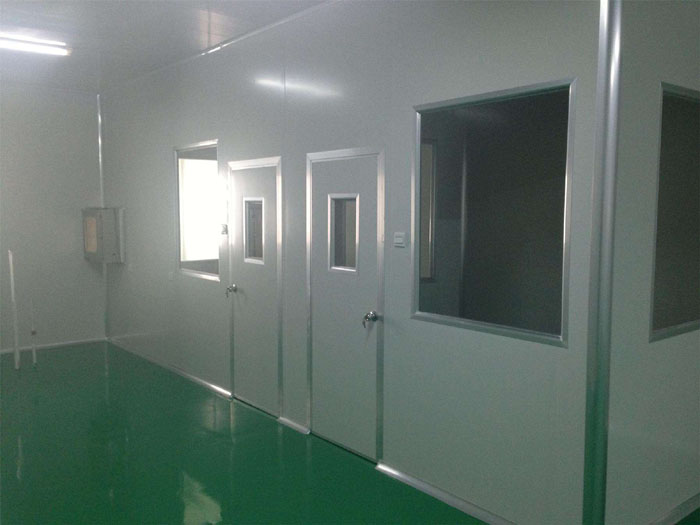

潔凈廠房初進場材料選擇
四、現場施工管理
為使該工程能夠按質按期的完成,我司在該現場項目經理部將配備懂技術、善管理、有多個類似項目施工經驗的管理人員,按照項目法施工的要求,進行全過程、全方位的規定、組織、控制和協調工作?,F(xiàn)場施工管理工作分為三個階段,確保有效的控制現場環境衛生,以項目完工時達到潔凈要求。

1、第一階段:要求一般的污染控制
這一階段開始前,凈化區除設備搬入預留洞口外,建筑的門窗、內粉刷應施工完成。這一階段可界定為吊頂板安裝之前的作業過程工作內容如防塵涂裝、空調機組安裝、動力設備、一次配管和配線(電纜橋架及電氣配管配線)、壁板及吊頂?shù)凝埞前惭b等。

管理規定:
(1)進入潔凈廠房的所有人員,必須接受該階段管理規定的培訓,并佩帶相應的胸徽(準入證)入室;

(2)進入潔凈廠房應穿干凈鞋具,不得帶油漬、污泥入內;

(3)室內不得吸煙、飲食和飲水;

(4)焊接、切割、鑿洞等有塵作業必須加以控制,防止碎屑大范圍擴散,每天工作結束時應將垃圾搬出室外倒入規定處;
(5)施工材料堆放整齊;

(6)室內嚴禁大小便;

(7)有違犯以上規定者,應立即取消在潔凈廠房工作的資格。

2、第二階段:要求較高的污染控制
這一階段可界定為第一階段之后、吹掃之前的作業過程,工作內容如壁板及吊頂板安裝、各專業管線穿壁板安裝、燈具安裝等,以及采用局部擦洗、真空吸塵等方法進行全面徹底的清掃工作。

管理規定:
(1)凡進入該區域的人員,必須經過該階段管理規定的培訓,并佩帶相應的胸徽(準入證)入室;

(2)進入該區域的人員,應穿著干凈的工作服、鞋具,后期應穿著潔凈服、潔凈鞋(或普通干凈的鞋共應會穿潔凈鞋套〉:

(3)帶入的材料應是潔凈的,工具、機具要清洗干凈后才能帶入室內;

(4)所有產塵作業須嚴加控制,發生碎屑、塵埃,應立即用吸塵器清除;

(5)潔凈室內不得吸煙、飲食和飲水;

(6)潔凈室內每天由專職人員至少清掃一次;

(7)室內防止堆積過多材料;

(8)除必須的人流、物流門洞外,其他門洞應予以封堵;

(9)室內嚴禁大小便;

(10)有違犯以上規定者,應立即取消在潔凈廠房工作的資格。

3、第三階段:要求極高的污染控制
這一階段可界定為吹掃之后、直至調試交付的作業過程,工作內容如安裝高效過濾器、全面測試前的最后吸塵清掃工作、凈化空調運行測試考核及二次配管配線等。

管理規定:
(1)凡進入該區域的人員,必須經過該階段管理規定的培訓,并佩帶相應的人員佩帶施工證(準入證)入室;

(2)只有必要的人員和用戶代表,才能進入潔凈室,將人流控制在最低限度;

(3)人流、物流入口應分開:一般只設一個人流入口,對物流入口要嚴加控制,要有專人值班,且入口不得常開;

(4)進入潔凈室要先登記,然后按潔凈室的凈化級別在更衣室更換干凈的潔凈服、鞋、帽,洗手烘干后,通過氣閘室進入潔凈區;

(5)進入潔凈區的人員,不得攜帶鉛筆、石筆、普通紙張、本子或其它能產生塵埃的物件;

(6)不得在潔凈區進行焊接和鋸、割、鑿墻洞、打孔等能產生顆粒、塵埃和煙霧的作業;不得己要進行產生塵埃作業時,應事先經有關部門批準,并用真空吸塵器隨時吸除塵埃;

(7)在潔凈區內使用的工具、設備,應做到每天清洗一次;

(8)潔凈室內不得吸煙、飲食、飲水、大小便;

(9)配備專職的潔凈施工監督員,巡回檢查、監督,對違規者應立即責令其離開潔凈室;對嚴重違規者,還應給予嚴厲處分。
五、確保潔凈達標的保證措施

1、宗旨
(1)為保證潔凈廠房工程的質量,對潔凈廠房的施工、驗收、檢測必須執行《施工組織設計》、《藥品生產質量管理規范(GMP)98》和《潔凈室施工及驗收規范》。

(2)潔凈廠房施工前必須按潔凈室主要施工程序制訂詳盡的施工協作計劃,并嚴格按施工程序施工,每道工序要進行中間驗收并記錄。

(3)工程所用的主要材料、設備、成品半成品均須符合設計的規定,并有出廠合格證明或質量鑒定證明文件,沒有出廠合格證明或?qū)|(zhì)量有懷疑時,必須進行檢驗,符合要求后方可使用。超過工廠保質期的材料不得使用。

2、裝修施工要點
(1)根據GMP規范要求,潔凈室在設計和安裝時應考慮使用中避免出現不易清潔的部位,本工程在進行凈化裝修時,門窗安裝與建筑、凈化空調、各種管線、照明燈具的結合部位縫隙要密封處理。

(2)所有的配件、隔墻、吊頂?shù)墓潭ê偷鯍旒荒芘c主體結構相連,不能與設備和管線支架交叉混用,防止因微震引起裝飾材料松動和灰塵脫落。

(3)建筑裝飾和門窗的縫隙應在正面密封。

(4)根據GMP認證檢查標準,室內裝修要符合下列要求:

a.應選用氣密性良好,且在溫度和濕度等變化作用下變形小的材料。

b.墻壁和頂棚表面應光潔、平整、不起灰、不落塵、耐腐蝕、耐沖擊、

易清洗,減少凹凸面。墻、地面相接處做成半徑等于50mm的圓角。壁

面色彩要和諧、雅致,并便于識別污染物。

c.門窗與內墻而要平直,結構要充分考慮對空氣和水汽的密封,使污染粒

子不易從外部滲入,防止由于室內外溫差而產生結露。室內不同潔凈

度房間之間的內門、內窗以及隔斷等縫隙均須密封。

(5)施工中應控制施工作業中的發塵量,特別是吊頂和夾墻內部等隱蔽空間,必須隨時清掃。

(6)在己安裝高效過濾器的房間,不能進行有粉塵的裝修作業。

(7)注意保護已完成的作業面,不得因撞擊、敲打、踩踏、多水作業等造成板材凹陷、暗裂和表面裝修的污染。

3、空調施工要點
(1)風管和部件應采用優質鍍辭鋼板,風管內表面必須平整光滑,不得在管內加固風管,咬接應采用聯合角咬口,接縫必須涂密封膠。風管連接不應采用內法蘭。風管必須設密封清掃孔,總管上應有風量測定孔(支干管上根據需要設置)過濾器前后要有測壓孔。防爆區排風管咬口縫要用焊錫密封。

(2)風管安裝之后、保溫之前應進行漏風檢查。送回風管用漏光法檢查應無漏光,系統空調器漏風率不應大于2%。擦拭空調系統內表面采用不易掉纖維的材料。

(3)高效過濾器安裝前必須對潔凈房間和凈化空調系統全面清掃、擦洗,達到清潔要求后,開啟凈化空調系統連續試運行12小時以上,再次清掃,擦洗潔凈室,立即安裝高效過濾器。

(4)高效過濾器安裝前,應在安裝現場拆開包裝進行外觀檢查,內容包括紙、濾密封膠、框架、幾何尺寸及光潔度等是否符合設計要求,然后進行檢漏,檢查和檢漏合格后應立即安裝。不合格產品不得安裝。

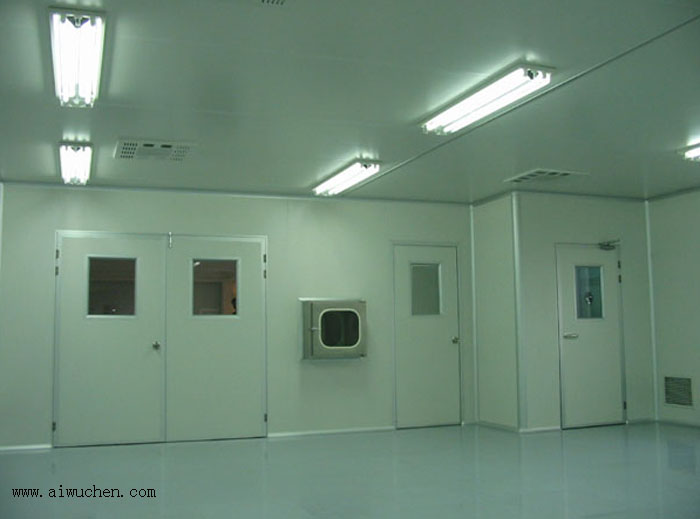

潔凈廠房裝修施工現場

4、照明施工安裝要點
(1)根據藥品GMP規范,潔凈室應根據生產要求提供足夠的照明,在施工前要進行復核。廠房應有應急照明設施。

(2)燈具安裝應易于清潔。

(3)根據藥品GMP規范,在需要防止微生物的滋生和污染的車間內設置紫外線殺菌燈。

(4)室內潔凈燈具安裝完畢,應該及時清掃。

六、施工方法
6.1裝修工程施工方法

6.1.1組合方式及特性
潔凈車間的潔凈度,取決于圍護結構的密閉性能,取決于墻體組合形式,工藝及選用的結構連接體(鋁合金結構體)的形式??茖W(xué)合理的結構組合方式為潔凈車間的可靠性和穩定性提供用力保障。

6.1.2關于二次設計
結構的二次設計根據設計院提供的各專業圖紙,結合建設方的工藝要求,綜合考慮暖通、管道、電氣的專業配合,對頂板和壁板按照廠家生產的標準模數進行排版,從美觀角度考慮到頂板、壁板的對縫,門窗、高效送風口和回風口的布置方式,從而確定頂板、壁板和鋁型材的規格數量。

通過二次設計,可以及時發現設計中存在的問題,提出合理化建議,必要時,設置部分工藝設備就位的預留通道,調整施工進度計劃,按規定工期交給廠家美觀、合格的廠房。

6.1.3施工要點
潔凈圍護結構的安裝是在技術夾層內的各種主管安裝完畢,然后對室內地墻、空間進行一次徹底清掃,達到無積塵后進行施工,并在施工過程中零部件和場地做到專人清掃。

a.施工前首先熟悉二次設計圖,完成現場勘測,對原土建房間的誤差做到心中有數。吊掛等與主體結構和地面的連接件的固定應嚴格按二次設計圖要求進行。

b.根據現場具體情況及凈化系統的組成、有步驟有計劃的施工,使各工種的施工有機的結合,以加快施工進度。

c.吊頂應按房間寬度方向起拱,使吊頂在受荷載后的使用過程中保持平整。吊頂四周應與墻體交接嚴密,安裝過程中不得撕下板材表面保護膜。禁止撞擊和踩踏板面。

d.需要粘貼面層的材料,嵌填密封膠的表面和溝槽防止脫落積塵,必須嚴格清掃,除去雜質和油污,確保粘膠密實牢固。

e.圍護結構的所有安裝縫隙,必須用硅膠密封,嵌填的密封膠應平直、光滑、不應有間斷,外露毛邊等現象。打膠的環境溫度應在攝氏零度以上進行。

f.在經常啟閉門扇通行的情況下,除某些外門為避開重設備等運輸時可能對門樓的碰撞而把密閉條全部設置在門扇上,一般情況下,為了使密閉條盡量避免手模、腳踩或擊碰,會受人行與運輸?shù)挠绊懀鄬㈤L(zhǎng)度僅幾毫米的小斷面成型彈性密閉條敷設在門樓的隱蔽凹槽部位,再借門扇的關閉壓緊。密閉條應沿活動縫隙周邊連續敷設,以便在門關閉后形成一圈封閉齒形的密封線。若密閉條被分別設置在門樘和門扇兩處時,就必須注意兩者有很好的銜接,盡量減小密閉條在門縫的中斷間隙。

g.管道穿行:管道穿過圍護結構時,首先需要有良好的固定構造,在使用時不能晃動變位,才能保證密封措施的效果。必須將安裝定位與密封處理兩者有機結合起來。因此壁板上所開的每個孔的周邊附加定位骨架,大尺寸風管加固應防止前后、左右、上下竄動,在管壁與壁板縫隙內墊膠或海綿墊再用密封膠處理。
h、長度較長的技術夾道,在適宜位置開設清掃檢修門,寬×高=500×1200。

6.1.4質量要求
a.本工程地面是高級水磨石地面(在做自流平前),地面和墻面之間使用一體化馬槽,可以保證壁板水平不扭曲,在馬槽與地面交接處必須注膠,以防止水或其它液體從隔墻位置滲透。
b.對凈化裝修工程所用材料,零部件應符合設計要求,設計無要求的自購件應達到優質或部頒標準。巖棉彩鋼板應有質保書,性能檢測報告,合格證書。

c.凈化裝修前室內空間必須徹底清掃至無積塵,彩鋼板和配件應存放在清潔環境中,平整的放在防潮膜上,防止變形。壁板和配件應在清潔環境中開箱啟封。不合格或已損壞的產品不得安裝。
d.壁板隔墻安裝要平整,板縫要垂直嚴密。吊頂?shù)墓潭ê偷鯍旒荒芘c主體結構相連,不能與設備和管線支架交叉混用。壁板和頂棚表面應光潔、平整,不起灰,不落塵,耐腐蝕,耐沖擊,易清洗。
e.潔凈室內地面與墻面、墻面與墻面,墻面與頂棚間的陰陽角采用R=50mm的鋁合金圓角,并用硅膠密封。R圓角安裝必須平直,接頭嚴密。

f、所有密封窗、潔凈門及隔斷縫隙均需用硅膠密封。
g、嚴格執行頒布凈化裝修工程的施工驗收規范和質量評定標準,并做好各項隱蔽工程記錄,確保達到GMP驗收標準。

6.2空調工程施工方法

6.2.1施工方法及技術措施

6.2.1.1凈化風管的制作清洗

a.為配合彩鋼板圍護工程施工,主風管制作分段先后加工。

b.風管的下料、咬口、折彎、鉚接全部采用機械化作業。

c.對成型的風管的咬口縫、鉚釘縫,翻邊法蘭四角處都要用硅膠進行密封,在密封前要清洗,密封后要經檢驗員檢查。

d.制粒間若為防爆車間,排風管制作咬口縫要用焊錫密封,防止氣體泄漏。

e.風管的清洗是一項非常重要的工序,清洗質量的優劣直接影響潔凈效果,影響高效過濾器的使用壽命。風管的清洗、漏光檢驗按《潔凈空調風管清洗與漏光光檢驗工藝標準》執行。

清洗對象:鍍鋅薄鋼板表面的浮塵和油脂。

清洗步驟:咬口前除去鋼板表面的浮塵——咬口組合成形后用專用清洗劑進行處理—-然后用中性劑清洗—-清水擦洗—-白布擦凈—-白綢布檢驗—-硅膠密封—-透明塑料薄膜封口處理。
6.2.1.2風管的安裝及中間檢驗

a.本工程為配合彩鋼板圍護工程施工,主風管安裝分段先后進行。

b.風管的支吊架安裝前必須經防腐處理。

c.安裝過程中不能把己清洗好的風管弄臟,塑料薄膜封口一旦被損壞,就、必須重新清洗,重新檢驗。

d.安裝完畢的風管要進行漏光檢驗。

e.只有確認風管不漏的情況下,才可進行保溫。

f、施工過程中有專職的檢查員進行檢驗,嚴格按照施工規范要求和設計要求施工。

6.2.1.3保證優質工程的技術措施

a.堅持按圖施工,按設計要求施工。

b.嚴格執行施工規范和操作規程,嚴格按照國家頒發的施工驗收規范質量檢驗評定標準統一施工,發現問題,采取有效措施,立即補救,不拖拉,不遺留。上一工序不合格,絕不轉入下一工序。

c、做好各施工環節的質量檢查,堅持自檢,互檢和專檢。

d、對一切不符合設計要求的工程材料杜絕使用,使用的材料和產品必須有出廠合格證明。

e、對工程中的設備安裝前后都要加強管理,采取一定的有效的措施保護好。

6.2.1.4其它必須注意的問題:
a、制作風管的加工場地必須鋪設橡膠飯,保持場地清潔,在放樣過程中,不能損壞鍍鋅層,防止生銹。

c、搞好文明施工,安全生產。

d、必須強化施工人員的凈化意識,這一點非常重要。
e、關鍵部位的安裝必須專人負責,如高效過濾器的安裝,空調設備的吊裝等。

6.2.2質量要求
a、使用的主要材料、成品或半成品,應有出廠合格證書或質量保證文件。作為凈化空調系統風管的主要材料—-鍍鋅鋼板的表面,要求光滑潔凈,并具有熱鍍鋅特有的鍍鋅層結日花紋,鋼板鍍鋅層厚度不大于0.02mm。

b、風管的內表面要做到表面光滑平整,嚴禁有橫向拼縫和在管內設加固筋

或采用凸棱加固方法。盡量減少底部的縱向拼縫。

c、潔凈風管的咬口縫必須連接緊密,寬度均勻,無孔洞、半咬口及脹裂現象。

d、風管的咬口縫,鉚釘孔及翻邊的四個角,必須用對金屬不腐蝕,流動性好,固化快,富于彈性及迂到潮濕不易脫落的密封膠進行密封。

e、風管制作好后,再次進行擦拭干凈;用白綢布檢查風管內表面,必須無油污和浮塵;而后用塑料薄膜將開口密封。

f、風管制作好后,不得露天堆放或長期不進行安裝。成品風管的堆碼場地要平整,堆碼層數要按風管的壁厚和風管的口經尺寸而定,不能堆碼過高造成受壓變形;同時要注意不要被其它堅硬物體沖撞,造成凹凸及變形。

g、法蘭螺栓間距不應大于120 mm;法蘭鉚釘間距不應大于l00mm。

h、潔凈系統使用的部件,裝配好后要及時進行潔凈處理,而后用塑料薄膜分個進行包裝。加工好的成品部件,不能堆碼過高,避免將下面的部件壓變形。

j、組裝風管時光打開需要連接一端的塑料薄膜封口,另一端的塑料薄膜封口不要急于打開。

k、風管連接法蘭的墊料應用閉孔海綿橡膠,其厚度不能小于5mm,盡量減少接頭;接頭必須采用榫形或楔形連接,并涂膠粘牢;法蘭均勻壓緊后的墊料寬度,應與風管內壁齊平。注意墊料不能擠入風管內,以免增大空氣流動的阻力,減少風管的有效面積,并形成渦流,增加風管內灰塵的集聚;連接法蘭螺栓的螺母應在同一側。

防火閥必須設單獨支架。
m、高效過濾器是在聯動試運轉正常后,對空間再進行徹底、細致的清掃,空吹送風不少于24小時的條件下方可安裝;對安裝完的過濾器進行檢漏,檢漏時采樣口放在距離被檢漏過濾器表面2~3cm處,以5~20mm/s的速度移動,對被檢漏過濾器整個斷面、封頭和安裝框架進行掃描。發現問題做上記號,以備處理。
6.3保溫工程施工方法
6.3.1保溫工程特點
保溫工程是要大限度地減少熱載體或冷載體的熱損失或冷損失,因此它是一項節能的工程。
保溫工程必須妥善解決五大關鍵問題:
(一)合適的保溫材料、足夠的保溫厚度;
(二)保溫材料結合部的密封性問題;
(三)保溫層隔潮層的連續性問題;

(四)設備、管道、配件、部件的保溫層之間的連續性問題,這是防止“冷橋”的關鍵之關鍵;
(五)保溫層的強度問題、保護層的防水問題。
6.3.2原材料準備(檢驗、保管)

(一)檢驗:
1、檢驗外形是否完整;
2、檢驗容重是否符合設計、是否符合產品樣本;
3、檢驗厚度是否符合設計、是否符合產品樣本;
4、檢驗含水量狀況,應當干燥,不得潮濕;
5、檢驗出廠合格證、化驗、物性試驗記錄是否齊全。
(二)保管:
1、存放在防雨、干燥的場所;
2、堆放高度要適當,防止損壞變形;
3、要分類存放,便于檢查,便于取用。
6.3.3保溫工程施工保溫基底檢查:
1、要保溫的設備、管道、部件、附件必須確定已經施工完畢、已經壓力試驗、驗收合格、有交接手續后,方可進行保溫工程施工;

2、表面防銹底漆施工完畢、表面清掃完畢,符合質量要求后方可進行 保溫工程施工;

3、保溫工程的各道工序,必須符合設計要求,同時還應符合相應的各項規范和部頒標準。

4、要采取防雨、防凍措施:

5、保溫層分作多層施工時,應采取錯縫措施,縱向縫應放在側面,橫向縫應錯開,以防管表面結露。并分層固定;

6、嚴格防止破壞防潮層;

7、法蘭、閥門和人孔保溫,宜采用可卸的金屬外殼保溫。
6.3.4質量保證措施
根據藥品GMP認證檢查標準,我們將采取如下質保措施:

(一)保溫(冷)層的檢查:
1、保溫層表面應平整光滑,無顆粒性物質脫落;
2、固定件、支承件是否正確、牢固;

3、保溫方式、保溫層厚度是否符合設計要求;

4、檢查容重是否符合設計要求;

5、保溫結構不應影響部件、附件、門蓋的開啟和檢修。

(二)工程驗收:
必須按有關規定進行驗收,驗收資料和記錄應齊全;
(三)質量管理
1、要有專職或兼職質檢員,要嚴格貫徹上道工序驗收合格后才能轉入下道工序;

2、要貫徹自檢、互檢、專檢制度。

6.4照明工程施工方法
6.4.1材料要求
a、PVC管壁厚均勻,無劈裂和凹癟現象,并有產品合格證。

b、各種導線及電氣器具的型號、規格必須符合要求和國家標準的規定,必須有產品合格證。
c、潔凈燈具要滿足GMP要求,有良好的密封性。

6.4.2潔凈照明工藝流程
測定箱盒位置及固定

配電箱外殼固定

地線焊接

穿線管安裝

電纜敷設、接線
線路檢查及絕緣測試,檢查燈具開關

箱盒防腐處理,接線安裝
6.4.3質量要求及施工要點
a、線管敷設應在彩鋼板吊頂施工完畢之后進行。

b、潔凈燈具的安裝要注意密封,如采用嵌入式建議在上部采取措施,避免積塵和漏光。

c、PVC線管采用粘接,箱盤接地線跨接牢固。

d、選擇導線要求標準,相線、零線及保護地線的顏色應加以區分,黑色線做零線,黃綠雙色線做保護地線。

e、照明電路的絕緣電阻值不小于0.5MQ。

f、成排熒光燈,在確定位置時必須拉線,以減少誤差。

g、配電箱〈盤〉位置正確,部件齊全,箱體開孔合適,切口整齊。暗式配電箱蓋緊貼墻面,零線經匯流排(零線端子)連接,無鉸接現象,PE線 安裝明顯牢固。

h、凈化區安裝的開關、燈具接線完畢,用吸吸塵器凈盒內現象,面板緊貼墻面。并打密封膠處理。

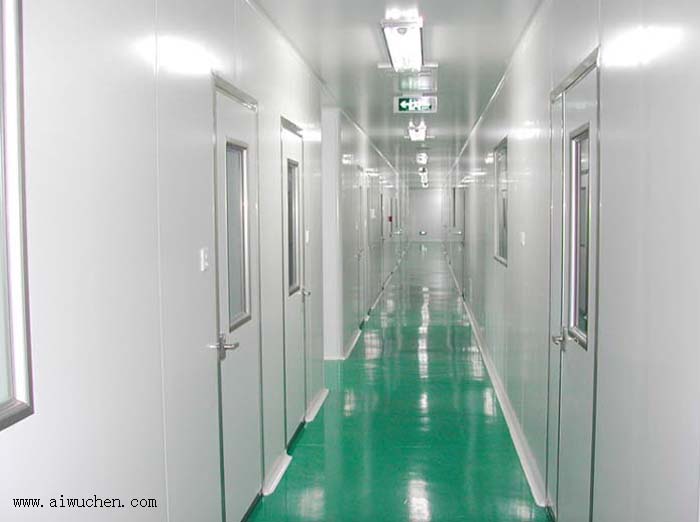

凈化車間設備裝置要點

6.5管道工程施工方法
6.5.1總說明
(1)潔凈廠房的安裝工程,管道的安裝有比較大的工程量,并且管道品種、規格較多。必須在施工前制定合理的施工技術方案,在施工中嚴格按照規范施工作業。

(2)管道的安裝作為GMP認證檢查的一項主要內容,其中管道的材質和安裝后的清潔處理比較關鍵。
6.5.2確保潔凈度達標的保證措施
(1)工程開工前,應組織有關技術人員認真研究設計圖紙,通過與建設單位代表的交流,并根據施工現場實際測量的情況,對管道安裝的詳細布置進行二次設計。保證管道滿足工藝要求,布置協調、美觀。

(2)除按設計要求外還應按GMP的有關要求進行施工:如各種給水管道應尺量豎向布置,就近用水設備處橫向進入,盡可能的不在設備上方布置橫向管道,防止水在橫向管內靜止滯留,管道的彎曲半徑宜大面不宜小,彎曲半徑小容易積液,同樣,選用閥門時也應考慮以不積液為好。
(3)介質為純化水、藥液、潔凈壓縮空氣的不銹鋼管道嚴格按設計要求和相關標準進行去脂鈍化處理和清洗,對不銹鋼管的焊縫及其熱影響區表面采用硫酸鋇、氫氟酸、硝酸和水按比例配制的酸洗鈍化膏進行進行酸洗鈍化,然后用清水清洗干凈。

(4)穿潔凈室彩鋼板管道的套管形式(保溫管道的套管除外)選擇及如何處理套管與管道之間隙對整個潔凈區域是致關重要的,為滿足GMP的要求,潔凈區域內的與套管點焊接裝飾不但要不銹鋼加工,而且還需作外拋光處理,待管道安裝完畢時用玻璃膠將套管與管道之間的間隙封閉并作光滑處理。
(5)與藥液接觸的設備、管路、閥門安裝除按設計要求外還應按GMP認證檢查評定標準3204條款進行,管道安裝完畢后應按3301條款要求將管道標明物料名稱及流向。

(6)蒸汽管道、壓縮空氣管、消防系統以及鍋爐安裝除按設計要求和GMP要求外,還應嚴格按照相關監檢條款要求進行施工。

(7)潔凈室內的保溫設備或管道必須平整、光潔,金屬保護外殼的接頭及搭邊縫隙間必須保證無顆粒性物質脫落。

6.5.3管道安裝前的確認——管道及部件檢驗
(1)管道安裝使用的材料和部件必須經檢驗合格后方可使用。

(2)管子、管件、法蘭、墊片、閥門等管道組成件的材質、規格、型號、質量應符合設計文件的規定,并應按照國家現行標準進行外觀檢驗,不合格者不得使用。

(3)為了滿足制藥工藝用水的特殊要求,對不銹鋼管材和管件內表面的粗糙度和光潔度有進一步的要求。不銹鋼管材一般要求外鏡面拋光,外表面為鏡面拋光,內表面達到衛生級標準,表面粗糙度為0.8um以下。

(4)不銹鋼管道進場前必須報建設單位進行確認,材料到場后應進行抽驗,按照要求進行檢驗,確保材質符合設計要求。

(5)管道上的閥門應抽查試驗,進行殼體壓力試驗和密封試驗。當不合格時,應加倍抽查,仍不合格時,該批閥門不得使用。

(6)閥門的殼體試驗壓力不得小于公稱壓力的1.5倍,試驗時間不得少于5min,以殼體填料無滲漏為合格。密封試驗以公稱壓力進行,以閥瓣密封面不漏為合格。

(7)試驗合格的閥門,應及時排盡內部積水,并吹干。

(8)給排水管道為UPVC材質,材料到貨應進行檢驗。其厚度應符合國家標準要求。其中給水管道應符合飲用水標準,并且需要有權威部門的飲用水管道認可證書。

(8)管子應按材質、規格的不同分類堆放;所用輔材料設專架掛牌放置并掛牌;對不銹鋼管、管件、閥門、配件、墊料、焊接材料等應放于庫房?jī)?nèi)保管,對碳鋼管、鑄鐵管、塑料管、型鋼等應放于有棚堆場內。

6.5.4管道加工
(1)碳素鋼管應采用機械方法切割,當采用氧乙炔火焰切割時,必須保證尺寸正確和表面平整。
(2)不銹鋼管應采用機械或等離子方法切割,最好不要采用普通的砂輪切割機,以避免砂輪切割機的含碳切割刀片在磨削切割過程中脫落的碳顆粒滲進管材中,應采用合金鋼切割機或車床。
(3)PPR等熱熔接塑料管切割選用9423001和9423012型專用剪刀進行切割。

(4)管子的切口表面應平整,無裂紋、重皮、毛刺、凸凹、縮口、熔渣、氧化物等。切口端面傾斜偏差不應大于管子外徑的1%,且不得超過3mm。

6.5.5管道的脫脂處理
(1)純水管、凈化后的壓縮空氣管、藥液輸送管在焊接前需進行脫脂處理,去除管道內壁由于加工工藝過程殘留在管內的油脂。

(2)脫脂處理采用浸泡法,將管子放入盛有脫脂液的槽內,浸泡10~15分鐘,浸泡過程中翻動管子3次至4次,然后取出,用不含油的干燥壓縮空氣或氮?dú)獯祾摺?/p>

(3)不銹鋼管道進行脫脂處理時采用工業酒精或二氯化碳作為脫脂劑。

(4)脫脂處理后,用干凈的白色濾紙擦抹脫脂件表面,無油熒光為合格。

6.5.6管道連接
(1)管徑≤DN25的普通304以及衛生級304不銹鋼管的焊接采用手工鎢極氬弧焊,管徑>DN25的普通304不銹鋼管采用手工鎢極氬弧焊打底,手工電弧焊蓋面,坡口采用V型坡口單面焊雙面成形。

(2)不銹鋼管道的衛生連接采用快裝的卡箍連接,其主要優點是安裝方便、接口處可拆卸下來進行衛生處理,衛生狀況較好。

(3)衛生卡箍連接采用的密封墊片必須具有良好的化學惰性,滿足耐高溫、不脫落、無析出等要求。

(4)對各種規格的PPR等熱熔接塑料管選用9423002和9423004型熱熔焊接機各1臺,分別在加工點和現場進行焊接。

(5)管子組對時不得錯邊,內壁應齊平,內壁錯邊量不宜超過壁厚的10%,且不大于2mm。

6.5.7管道安裝
(1)施工順序一般按先室外后室內、先地下后地上,豎井內配管先時里層后外層、先大后小的原則施工,一般管道交叉或相碰時,設計無規定時,按低壓讓高壓、小管讓大管、支管讓主管、無坡讓有坡的原則要求。

(2)預留預埋工作要及時配合,尤其是穿越建筑基礎的給排水管道需認真封堵和埋設牢固。

(3)對施工現場條件允許的所有管道集中下料、預制、焊接(套絲)成分段形的整體或半整體后再運至安裝位置進行拼裝連接。

(4)管道在安裝過程中,嚴格按照設計坡度要求起坡,坡度方向應與介質流方向一致。管道安裝時的坡度按設計要求控制,垂直度控制在0.002以內。

(5)閥門安裝前均應進行清洗、檢查,確定合格且操作靈活可靠方可安裝。

(6)管道安裝時的定位測量統一為土建的座標。配管時必須復校設備接口、方位、規格、尺寸與設計是否相符,確認后方可配管。

(7)管道安裝時應盡量少轉彎,少分枝,根據介質濃度,采用彎曲半徑R=5~6倍的煨制彎頭,以便于介質流動順暢,避免積存于死角和滯留。

(8)管道采用法蘭聯結時,必須注意連接法蘭的施工質量,法蘭表面必須平整,螺絲孔采用機加工,孔距均勻。法蘭連接時不得強力對口,密封用的石棉墊片應平整,連接螺絲應按照對角順序擰緊。

(9)室內水管套絲時必須注意絲口的螺紋質量,連接時采取合理的螺紋密封措施。

(10)螺紋連接的管道,套絲后須清除管內的油污,螺紋接頭密封材料宜選用聚四氟乙烯帶,不得用鉛油麻絲。擰緊螺紋時,不得將密封材料擠入管內,螺紋填料的外露部份,必須清除干凈。

(11)粘結的管道,應對表面進行砂磨處理和清潔處理,不得沾污,粘結時必須保證插入承口的深度。

(12)法蘭連接的管道,法蘭面應平整光滑,密封面與管道中心線垂直,墊片宜選用聚四氟乙烯板。

(13)管道支架的制作、安裝應按設計說明和有關規范的規程要求進行,對不銹鋼管道不得直接與碳鋼支架接觸,應加不含氯離子的石棉橡膠板,塑料墊片、橡膠或不銹鋼片隔離。

(14)埋地管道的防腐工作在地面上進行,布管時必須采取措施防止損害防腐層。

(15)管道安裝的允許偏差應符合下表的要求:

管道安裝的允許偏差

項目 允許偏差
坐標 架空及地溝 室內 25
室外 15
埋地 60
標高 架空及地溝 室外 ±20
室內 ±15
埋地 60
水平管道平直度 DN≤100 2L‰最大50
3L‰最大50
立管鉛垂度 5L‰最大30
成排管道間距 13
交叉和管的外壁或絕熱層間距 20

注:L—管子有效長度???????DN—管子公稱直徑

6.5.8管道安裝的確認——管道的檢驗
(1)管道安裝過程和安裝完成后,應邀請建設單位代表或監理工程師一道進行管道檢驗。

(2)應對管道安裝的外觀質量進行檢驗,管道組成件、管道加工件、坡口加工及組對應符合有關規定,管道安裝偏差應在允許偏差范圍內。

(3)管道焊縫焊接完畢后應立即除去渣皮、飛濺,并將焊縫表面清理干凈,進行外觀檢驗。

(4)管道焊縫的內部質量,應按設計文件的規定進行射線照相檢驗。射線照相檢驗應及時進行,當抽樣檢驗時,檢驗位置應由建設單位代表或監理工程師與施工單位質檢工程師共同確定。
6.5.9管道壓力試驗
1、管道進行壓力試驗應具備的條件:

(1)試驗范圍內的管道安裝工程除涂漆、絕熱外,已經按照設計圖紙的要求全部完成,安裝質量符合規定。管道的支、吊架安裝完畢,并已調節完管道的傾斜度。

(2)焊接工作已經結束,并經檢驗合格。

(3)試驗用的壓力表已經校驗,并在周檢期內,其精度不得低于1.5級,表的滿刻度值應為試驗最大壓力的1.5—2倍,壓力表不得少于2塊。

(4)檢驗完善的、并經過批準的試驗方案。

(5)試驗前應將不能參加試驗的系統、設備、儀表及管道附件等加以隔離。

(6)管道壓力試驗前,下列資料已經監理工程師或建設單位復查合格:

a.管道組成件的質量證明文件;

b.管道組成件的檢驗和試驗記錄;

c.管道加工記錄;

d.閥門試驗記錄;

e.焊接檢驗記錄;

f.設計修改及材料代用文件。

2、壓力試驗
(1)壓力試驗分為強度試驗和嚴密性試驗,強度試驗的試驗壓力應為設計壓力的1.5倍。氣密性試驗的試驗壓力為設計壓力。

(2)壓力試驗應使用清潔的水作為介質,當對不銹鋼管線進行試驗時,水中的氯離子含量不得超過25ppm。向管線內灌水時,應打開管道系統中高點的閥門排氣,待水灌滿后,關閉排氣閥和進水閥,用電動試壓泵加壓。應緩慢升壓,待達到試驗壓力后,穩壓10min。管道未發生異?,F(xiàn)象、壓力不降、無滲漏為合格。

(3)然后將壓力降至設計壓力進行氣密性試驗,穩壓30min,對管線進行全面檢查。壓力不降、無滲漏為合格。

6.5.10管道的清洗
(1)用干凈的布團在管道內部沿著一個方向拖擦,或用壓縮空氣對管道內表面進行吹掃,直至管道內無污垢為止。

(2)對輸送純水、藥液、凈化空氣的不銹鋼管線宜采用化學清洗。清洗前應安裝一個臨時的過濾器,在循環清洗泵的進水端,截留管道沖刷出來的污物、渣子、雜質等。

(3)用于清洗不銹鋼管道的水中的含氯量不得大于25×10-6。

(4)將清潔用水加溫到800C以上,泵入管道系統內部,循環30分鐘。工藝系統中的所有閥門及排放口都應至少開啟3次,每次>10秒。

(5)然后將配好的化學清洗液體加溫到500C—600C,循環60分鐘。閥門及排放口都應至少開啟3次,每次>10秒。

(6)用1%濃度的堿溶液在800C條件下循環60分鐘。閥門及排放口都應至少開啟3次,每次>10秒。
(7)用清潔水排放和沖洗所有的閥門和排放口。將系統內部殘留的清潔水排放干凈。

6.5.11不銹鋼管道的鈍化處理
(1)用10%的硝酸和0.5%的鉻酸溶液在600C下循環60分鐘。所有閥門及排放口都應至少開啟3次,每次>10秒。

(2)然后將系統完全排干。

(3)用清潔的水徹底清洗并檢查每個閥門和排放口的殘余量。

(4)取出所有的墊圈并用清潔劑和所需的酸溶液清洗其表面,在清潔的條件下重新安裝墊圈。
(5)將所有在循環時沒有清潔到的部位用清潔劑和所需的酸溶液進行人工拆洗并在清潔的條件下重新安裝。

(6)拆去臨時過濾器并安裝已清潔的沖洗裝置。

6.5.12潔凈廠房管道的施工措施
(1)由于本工程為潔凈廠房的施工,安裝時除執行國家現行的安裝工程施工及驗收規范外,還需執行潔凈室施工及驗收規范。

(2)管道的水平安裝應在技術夾層內完成,豎向安裝應在管道豎井和墻內完成,盡可能減少和避免管道進入潔凈區內的長度,在潔凈區內最好是只見控制閥門,而不見管道。

(3)管道安裝時需注意由于車間內沒有設管道豎井及技術夾道,主干管均為明管,配管時一定要考慮其美觀,盡量靠墻布置。支管在技術夾層內,而通風管、電纜橋架、給排水管、工藝管道共用技術夾層。在施工中一定要注意協調好各工種相互間的關系,確定施工順序,做到互不干擾,確保管道安裝的標高、坡度,便于今后維修的原則。

(4)管道先按施工圖配到各工段房間使用點的技術夾層上,待設備全部進場到位,確認安裝無誤后,方可進行二次配管,配管前必須認真復核設備接口方位、規格、尺寸,采取先預制后安裝方法進行,盡量減少潔凈室內的管道、管件、閥門和支架的數量。管道穿過潔凈室頂棚,樓板處應設套管,管道與套管之間必須有可靠的密封措施,并且要牢靠的固定管道措施。進入潔凈室內的明管材料均宜采用不銹鋼管,安裝時應避免死角和盲管。

(5)管道安裝應力求布局合理、排列整齊、便于檢修,控制閥安裝便于操作潔凈區內的明裝管道,其表面要進行拋光處理,并用專用不銹鋼管支座支撐,使其美觀。閥門不能用法蘭閥門,應采用絲扣閥門,以便不積塵、易清洗。

電氣工程施工
6.6電氣工程施工方法
6.6.1基礎槽鋼的安裝
(1)基礎槽鋼的安裝直接影響到配電柜安裝的質量。制作前先將槽鋼校直,槽鋼平直與否的檢查可將其放在鋼平臺上,兩端用弦線拉緊來檢查其側面的平直度,校直方法一般采用冷校法,輕微彎曲者可用大錘墊木枕敲打,嚴重彎曲者可用千斤頂校直。

(2)基礎槽鋼焊接時與屏柜接觸而施焊處,用角向磨光機打平,保證屏柜與槽鋼間的接縫嚴密、美觀。

(3)基礎槽鋼應安裝牢靠、可靠接地。其不平度和水平度每米不得超過1mm,全長不平度和水平度不得超過5mm,埋設后的槽鋼頂部宜超過地平面10mm。手車式成套柜的應與地坪相平。同一室內的幾條基礎槽鋼水平高度應一致?;A(chǔ)槽鋼安裝完畢后,在安裝配電柜前必須除銹并刷防銹漆兩道,銀粉漆一道。

6.6.2配電柜安裝
(1)盤、柜搬運時應采取防震、防潮、防框架變形和漆面受損的措施,必要時可將易損元件拆下。搬運過程中,一般不允許將其側放或倒放,防止翻倒。

(2)盤、柜的垂直度、水平度以及不平度、盤、柜間接縫必須符合驗收規范。

(3)盤、柜應固定牢固、固定螺栓不得缺少和松動,緊固后應露出2~3絲扣。

(4)手車式成套柜、抽屜式配電柜推拉應靈活、輕便、無卡塞現象;動、靜觸頭中心線調整一致,接觸緊密,電氣聯鎖裝置的動作正確、可靠。

(5)盤面標志牌、框齊全,標志正確、清晰。

(6)端子板無損壞,固定牢靠。絕緣良好。

6.6.3電纜橋架敷設

(1)施工前應與土建、設備、工藝管道等確認走向無障礙;坐標、標高無差錯。

(2)橋架托臂采用M10~M16的金屬膨脹管固定,嚴禁使用塑料膨脹管。

(3)立柱安裝應橫平豎直,不得有明顯傾斜,其垂直偏差不得大于其長度的2%。;型鋼立柱可直接焊在予埋件或鋼結構上,焊接牢靠。

(4)立柱、托臂的間距按橋架結構形式、安裝方式及負載或設計確定。

(5)橋架彎頭處要專設托臂支撐。

(6)局部需要加工的橋架,用鋼鋸或砂輪切割機進行加工,不得采用氣割,焊口做防腐處理。

(7)橋架應可靠地堅固在橫撐上,并應橫平豎直。水平傾斜不得大于±5mm,中心線左右偏差不得大于±10mm,高低偏差不得大于±5mm。

(8)橋架的延續連接應放在支撐點間1/4處,采用專用連接片進行連接。連接螺栓螺栓頭應在橋架內側,螺母在外側。

(9)在建筑物沉降縫處超過50mm時及戶外架每隔30m處,應斷開橋架,斷縫為15~20mm。

(10)當需要在橋架上引下保護管時,應使用橋架管接頭。

(11)電纜橋架必須可靠接地。

6.6.4配管及穿線

(1)管子使用前應對內孔進行檢查,管子應不扁不裂,管內無毛刺、雜物,管口應銼平、刮光。
(2)切管用鋼鋸或砂輪切割機。
(3)公稱直徑在2分及以下的焊接鋼管明敷時采用絲接,暗敷時采用套焊接管。

(4)明管彎曲半徑大于管子直徑的6倍,暗管大于10倍。1分以下可用手動彎管器,1分以上用液壓彎管器,黑鐵管可采用熱彎。

(5)明管在金屬結構上固定時,用40Χ4的角鋼制作支架,打眼后用鞍形管卡固定在支架上,管子兩端燒焊接地螺栓。在混凝土上固定時用塑料脹管或金屬脹管打管卡固定。黑鐵管必須進行防腐處理。

(6)管內穿線前要先清理管內雜物、水份,用12號鐵絲扎破布在管內來回拖動,必要時裹上滑石粉拖一道后穿線。線穿完后及時在管口戴上護套。

(7)管內穿線不準在管內有接頭,接線盒內接頭(銅芯)應用電烙鐵焊接。

6.6.5電纜敷設
(1)檢查電纜橋架、管路的位置和走向,均應符合圖紙要求,電纜橋架、管路的安裝及接地均應施工完畢。電纜通道無阻塞。

(2)電纜型號、規格和長度均應與設計核對,電纜不得有扭曲、損傷。對電纜絕緣作出判斷。

(3)電纜盤的滾動方向必須順電纜的纏緊方向。嚴禁將電纜盤直接從車上直接推下。

(4)電纜牌上的電纜標志,應寫明電纜編號、型號,字跡應耐久、明晰;并用防腐、耐用材料制作。在電纜兩端、改變走向轉角處、中間接頭處均應掛牌。

(5)電纜在橋架內要排列整齊,大截面的電纜放在下面,小截面的電纜放在上面,避免交叉壓疊。

(6)敷設電纜時注意不要?jiǎng)澠仆鈱幼o(hù)套,電纜走向轉角處設專人負責,保證轉彎處有足夠的裕量。

(7)電纜在其首尾端接線處要留夠裕量。

(8)對于穿過零序電流互感器的電纜,其終端頭接地線應與電纜一起貫穿互感器再接地。

6.6.6電纜頭制作

(1)控制電纜頭采用專用終端套制作,其規格、型號按電纜芯數來確定。

(2)低壓電力電纜頭采用干包式。高壓電纜頭采用熱縮型頭子,電纜頭制作程序可參見說明書,若不詳時必須編制作業指導書。

6.6.7盤、柜安裝的外部接線
(1)引至盤、柜內的電纜在支架上應排列整齊,不交叉,固定牢靠,電纜號牌整齊,接線不應使端子受到機械應力。每一根線都應用異形管及記號筆按圖紙標記線號。

(2)當采用屏蔽電纜時,其屏蔽層應在輸入端一端接地。

(3)強、弱電回路不能公用一根電纜,交、直流不能公用一根電纜。

(4)二次回路的接線不得使用鋁芯線,導線接頭必須進行焊接。

6.6.8電動機檢查接線

(1)接線前要進行電機的絕緣和接線檢查。

(2)打開端蓋,對電機的端部進行檢查,看線圈綁線是否松脫,線圈絕緣是否損傷。

(3)檢查引出線鼻子壓接(或焊接)是否良好,編號是否齊全。
(4)接線時注意銘牌電壓與線路電壓必須一致。

(5)銅、鋁接頭和設備連接時,必須設法使接頭很緊密地和設備接線端頭接觸。

(6)電動機必須可靠接地,接地線接于電機接地螺栓上。

6.6.9防雷、接地裝置
(1)接地體的材質、尺寸應符合設計。

(2)接地體的布置和埋設應符合設計。

(3)接地體頂面埋深不應小于0.6m,埋設在地下的接地體不應涂漆。

(4)扁鋼與接地體焊接時,應焊在距離接地體最高點100mm以下的位置上,焊接牢靠并符合有關規定。

(5)接地裝置敷設完畢,檢查接地電阻合格后及時回填土,并予夯實。

6.6.10電氣調試

(1)交流電動機

a.測量繞組的絕緣電阻和吸收比:額定電壓為1000V以下,常溫下絕緣電阻不應低于0.5MΩ;1000V及以上,在運行溫度時,定子繞組不應低于1 MΩ/KV;轉子繞組不應低于1 MΩ/KV。1000V及以上的電動機應測量吸收比,不應低于1.2,中性點可拆開的應分別測量。1000V以下的采用500V搖表;6KV以上的采用2500V搖表。

b.測量繞組的直流電阻:采用直流雙臂電橋測量。1000V以上或100KW以上的電動機各相繞組各相間差別不應超過其*小值的2%,線間不超過1%。

c.定子繞組直流耐壓試驗和泄漏電流測量:1000V以上及1000KW以上、中性點連線已引出至端子板的應分相進行。試驗電壓為定子繞組額定電壓的3倍,各相泄漏電流的值不應大于*小值的100%;當更大泄漏電流為20微安以下時,各相間應無明顯差別。

d.定子繞組的交流耐壓試驗:額定電壓為6KV的,試驗電壓為10KV。1.3及1.4均用交、直流耐壓試驗儀進行。

e.檢查定子繞組的極性及其連接應正確。

(2)真空斷路器:與油斷路器相似。交流耐壓試驗應在合閘及分閘狀態下進行,當在合閘狀態下進行時,試驗電壓按其電壓等級確定。當在分閘狀態下進行時,真空滅弧室斷口間的試驗電壓按產品技術條件的規定,不應發生貫穿性放電。

(3)隔離開關、負荷開關及高壓熔斷器

a.隔離開關、負荷開關的有機材料傳動杠的絕緣電阻值,應符合規定。

b.測量高壓熔斷器的直流值,與同型號產品相比不應有明顯差別。

c.測量負荷開關導電回路的電阻值及測試方法,應符合產品技術條件的規定。

d.交流耐壓試驗。

e.檢查操動機構線圈的*低動作電壓,應符合制造廠規定。

f.操動機構的試驗:分、合閘操作,當電動機接線端子電壓在其額定電壓的80%~110%范圍內時,應保證隔離開關的主閘刀或接地閘刀可靠的分、合。其機械或電氣閉鎖裝置應準確可靠。

(4)電力電纜
a.測量各電纜線芯對地及各線芯間的絕緣電阻,在直流耐壓試驗前、后均應測量。

b.直流耐壓試驗及泄漏電流測量:試驗電壓按電纜型號及電壓等級確定。試驗時,試驗電壓分4~6階段均勻上升每階段停留1min,并讀取泄漏電流。

c.檢查電纜線路的兩端相位應一致并與電網相位相符合。

(5)電力電容器

a.測量電容器電極對外殼的絕緣電阻。

b.測量電容值。采用電容表。

c.交流耐壓試驗:在電極對外殼間進行。試驗電壓按產品出產試驗電壓的75%。

d.沖擊合閘試驗:在電網額定電壓下,對電力電容器組進行三次合閘,熔斷器不應熔斷,各相電流相互間的差值不宜超過5%。

(6)避雷器

a.測量絕緣電阻值:閥式避雷器與出產試驗值比較應無明顯差別;FS型不應小于2500 MΩ。

b.測量電導電流,并檢查組合元件的非線性系數:按型號和電壓等級確定試驗電壓,電導電流應符合產品技術條件規定。FS型絕緣電阻不小于2500 MΩ時,可不測量電導電流。同一相內串聯組合元件的非線性系數不應大于0.04。

c.測量金屬氧化物避雷器的工頻電壓或直流參考電壓,應符合產品技術條件規定。

d.FS型避雷器的工頻放電電壓試驗。

e.檢查放電計數器的動作應可靠,基座絕緣應良好。

(7)低壓電器

a.測量低壓電器連同所連接電纜及二次回路的絕緣電阻值,不應小于1 MΩ;在較潮濕的地方,可不小于0.5。
b.電壓線圈動作值的規定,應符合下列規定:線圈的吸合電壓不應大于85%Un,釋放電壓不應小于5%UN;短時工作的合閘線圈應在85%~110%Un內,分勵線圈應在75%~110%Un內可靠工作。
c.低壓電器動作情況檢查。

d.低壓電器采用的脫扣器的整定,應符合下列規定:各種過流、失壓和分勵脫扣器、延時裝置等,應按使用要求進行整定,其整定值誤差不得超過產品技術條件的規定。

e.測量電阻器和變阻器的直流電阻值,其誤差應分別符合產品技術條件的規定。

6.7消防工程施工方案
6.7.1在吊頂內敷設如火*災*報*警*信*號的傳輸電纜就是在吊頂暗敷設的管道之中,在吊頂內配管應遵照下述順序施工。

(1)確定位置:首*先根據圖紙給出的數據確定包括探測器。警*報器、顯示器等及接線盒和管子上下進出位置。

(2)測量管子長度,鋸管、彎管、套絲和油漆防腐。

(3)根據吊頂結構確定配管方式。研究過梁、柱等地配管對吊頂標高影響的處理方案。

吊頂內的管子也和在混凝土中敷設的管子一樣,走最近最直的線路,盡可能減少?gòu)澒堋T谂涔軙r(shí)注意與裝修施工配合,管子須固定在吊頂?shù)闹鼾埞巧?,。?yán)禁固定在次龍骨上。主龍骨有輕鋼或木龍骨兩種,對于輕鋼龍骨吊頂,可用齒形卡將管子卡在龍骨上,嚴禁將管子點焊在龍骨上。木龍骨吊頂可直接用鞍形管卡將管子固定在上面。

由于吊頂上面空間很小,因此配管和穿線工作均必須在上吊頂面板之前完成。這一點必須和裝修配合好,當?shù)蹴斨鼾埞前惭b完畢開始配管;管子敷設完畢,安裝次龍骨;次龍骨安裝完畢開始穿線;穿線完畢后方可安裝吊頂面板。在做這些工作之前,準備工作一定要充分,不能因此而影響裝修工程有進度。在安裝時一定要配合面板開孔,將電線。電纜加軟塑料套管后引出。

為了保證在吊頂上安裝的火災探測器、音響等基本成排面行,互相對稱,不影響建筑裝飾效果,就必須要保證吊頂內的接線盒位置準確準確。因此暗敷管的出線盒與接線盒之間就不能采用剛性連接,可采用金屬軟管或阻燃型塑料波紋管過渡。采用塑料波紋管時注意安裝跨接地線。

鋼管暗配時,在鋼管的各個連接處應保證電氣連接的可靠性,必要時應做跨接地線。

預埋件的固定:一些有規則的混凝土墻、柱、梁、接板及地坪上的電氣預埋件,設計單位可能在土建施工圖上標出來,也有可能未標。標出來的部分具體由土建預埋,如墻、柱、梁、樓板上敷設的主要電纜橋架吊架、支架以及柱上裝設的火災報警設備所需要的預埋件,這些預埋件可能是吊桿鋼筋頭,也可能是小塊鋼板。但是土建單位往往對這些埋件的作用不清楚,不一定會按施工圖紙核對,避免錯位和遺漏,給自己造成不必要在麻煩。如果土建圖上沒有標注,則由安裝單位電工預埋。

預埋件形式。大小等,應按安裝的火警設備、材料的重量和外形尺寸來決定。一些支架的制作還需參照有關標準圖冊。一般預埋件采用鋼板件,以便于以后在一定范圍內進行調整。

預埋件用φ8-φ10的鋼筋彎成鉤形焊在σ=10的鋼板上埋件可用鐵絲捆扎在主鋼筋上,鐵板緊靠模板,澆灌砼時派人在現場監護,同時在圖紙上標注好位置,模板拆除后及時根據圖上位置將埋件找出來,避免時間一長遺忘。

預留:一些暗敷的控制箱、按鈕和警報器或橋架等穿樓板處,要預先留有孔洞,部分予留孔可能會在土建圖上標注出來,但在土建予留時也要根據安裝圖紙的要求復核予留位置和尺寸。對于土建土上未標注而實際上安裝必須要的孔洞,可根據需要事先向監理工程師和建設單位書面提出,在土建澆灌之前配合留有木框。

預留預埋工作是一項繁瑣而又重要的工作,必須仔細操作,要求施工員及班組人員仔細閱圖,吃透圖紙,做到不漏埋、不錯埋,準確掌握標高位置的尺寸,力求一次到位,避免今后鉆鑿?fù)谘a(bǔ)。同時在土建澆搗砼的時候要隨時有人配合檢查和監護,防止?jié)补嗾饟v時移位。所以予留予埋工作的好壞直接關系到今后對土建成品的保護,工作做得仔細,考慮得周到,今后可不打或少打洞,避免了不必要的麻煩和經濟損失。

潔凈廠房裝修施工要點

6.7.2管內穿線
穿在管內的絕緣導線其額定電壓不應低于500V。管內穿線宜在建筑物粉刷、裝修及地面工程結束后開始。管內穿線前要先清理管子內部的雜物,水分。用鐵線捆扎棉布在管內來回拖動,穿線前用壓縮空氣向管中吹入一定的滑石粉,保證穿線順利,線穿完后及時在管口戴上護圈,護圈的規格要與管徑相配,套在管口上要卡緊。不允許將護圈割開使用。

在進行管內穿線時要拉線與送線相配合,不得硬拉硬扯,以防割傷或劃上電線。若遇到管子較長,彎頭又較多時,可在電線的拉線頭上加些滑石粉,也可邊拉邊帶入一些滑石粉。導線在管內不得有接頭和扭結,接頭應設置接線盒內。

不同系統、不同電壓、不同電流類別的線路不應穿在同一管內。橫向敷設的報警系統傳輸線路如采用穿管布線時,不同防火分區的線路不宜穿入同一根管內?;馂?zāi)報警系統的傳輸線路宜選擇不同顏色的絕緣導線,同一工程中相同線別的絕緣導線顏色應一致,接線端子應有標號。管內導線的總截面(包括外護層)不應超過管子內截面積的40%。

在垂直管路中,為減少管內導線的下垂力,保證導線不因自重而折斷,應每隔一段距離在接線盒內將導線固定依次,一般線芯截面為1.5mm2的多芯電纜管路大于15m;控制電纜和其它截面(銅芯)在2.5mm2以下的絕緣線,當管路長度超過20m時均應設置相應的接線盒并將導線在盒內進行固定,以減緩導線的自垂拉力。

導線穿好后在剪除多余的電線時,要留出適當長度,以便于接線和今后維修。接線盒內的留線以繞盒內一周為宜;控制箱內的留線以繞箱體半圈為宜。

6.7.3明配管
明配直管要求橫平豎直,觀感良好,因此在管子的彎曲處不應有褶皺,凹穴和裂等現象,彎曲程度不應大于管外徑的10%,彎曲半徑不應小于管外徑的6倍;如果只有一個彎時可不小于管外徑的4倍。

電線管路超過一定長度時中間可加裝接線盒或拉線盒,其位置要便于穿線。原則掌握如下:

a.管子長度每超過45米,無彎曲時。

b.管子長度每超過30米,有一個彎時。

c.管子長度每超過20米,有二個彎時。

d.管子長度每超過12米,有三個彎時。

明配于潮濕場所的均應使用水煤氣鋼管,明配與干燥場所的宜使用薄壁鋼管。鋼管的內外壁均應進行除銹刷漆,其方法同暗敷管相同,管外表面除刷防銹漆外,還要刷灰色調和漆(或是設計指定顏色的油漆)。

明配管采用絲扣連接,連接處需做跨接地線,跨接地線選用的規格和做法同暗配管。明配管須排列整齊,固定點的距離應均勻,管卡與終端、轉彎中點、弱電設備或接線盒邊沿的距離為150—500mm,中間管卡的最大距離如下:

敷設方式 鋼管名稱 鋼管直徑
15–20 25—30 40–50 65—100
最大允許距離
吊架、支架或沿墻敷設 厚鋼管

薄鋼管

1.5 2.0 2.5 3.5
1.0 1.5 2.0 3.5

鋼管進入接線盒、按鈕盒或控制箱時,應用納子或護圈帽固定,明配管敷設時的順序?yàn)椋捍_定火警器件、設備位置—→劃出管路走向中心線—→劃出馬鞍卡、支架等位置—→打管卡固定孔—→量管線長度—→彎管(其操作方法同暗敷管)、鋸管和套絲(可先彎管再鋸管便于掌握尺寸)—→將管子、接線盒、控制箱連成一個整體、并焊接跨接地線—→安裝卡固—→接地。

單根線管敷設時,可以直接敷設在墻、頂、梁、柱上,采用鞍形管卡和塑料脹管固定;多根管子水平或垂直敷設時,須采用支架加以固定。當管子進入接線盒、按鈕盒或控制箱時,管子要配入相應的孔中,要適當?shù)貙⒐茏屿谐渗啿睆潱构茏悠秸鼐o貼在建筑物墻、梁、頂、柱面上,距離接線盒30mm處,用卡子將管子固定。

配管時要注意全部火災報警的金屬外殼都要保證接地可靠。明配管經過建筑物伸縮縫時,為防止基礎下沉不均或管子的熱脹冷縮而損壞管子和導線,需在伸縮縫的旁邊裝設補償用金屬軟管。金屬軟管與管端采用專用接頭絲接,金屬軟管要略有弧度,以便基礎下沉?xí)r,借助軟管的彈性而伸縮,沉降伸縮縫兩邊的管子之間要加焊跨接地線。

6.7.4電纜橋架的安裝及電纜敷設
電纜橋架為成品件,每?jī)擅诪橐欢?,有成品的彎通,水平彎、垂直上下彎、三通、四通、活?dòng)彎頭等。采購時要事先對建筑結構及橋架走向位置、標高進行了解,作出詳細的統計,力爭到貨的零部件不多訂、不漏訂。電纜橋架橋架的緊固件、連接件、附件等隨橋架主體部件配套供應,但電纜卡子、尼龍?jiān)鷰У仍谟嗀洉r(shí)要單獨提出。

電纜橋架可以改變寬度,改變高度時一般以450斜角進行。在某一段內的橋架支、吊架應一致。支持橋架的支、吊架長度應與橋架寬度一致,不應有長短不一的現象。橋架的安裝要有利于穿放電纜電線。橋架安裝好后應進行調直,橋架應用壓片固定在支、吊架上。橋架的水平段每隔1.5–3米設置一個支吊架;垂直段每1–1.5米設置一個支架;距三通、四通、彎頭連接處0.5米處應設置支吊架。橋架經過建筑物伸縮縫時,應斷開100–150mm間距,間距兩段應進行跨接地線。

電纜橋架?chē)?yán)禁采用氣割,一般也不需人為加工,若局部需要少量的改制和加工時,要采用鋼鋸片或砂輪切割機切割,加工的焊縫須刷相應顏色的防腐油漆。電氣上的接地螺栓已由制造廠家焊接在每節的端部,施工時用砂紙磨去螺栓表面的油漆,再進行接地焊接。

電纜從橋架上到下或由設備進入橋架時應通過引下裝置,在安裝到引下裝置部位的兩側1米處增設加強支吊架。電纜引下裝置卡固在橋架上。引下裝置分A、B、C、D四種型號,可根據需要訂貨選擇。引下裝置的鋼管端口要使用管口護圈。如果朝槽架底引下時可用液壓開孔機在槽架底部開相應大的孔,用縮緊螺母和納子將管子固定在橋架上,嚴禁使用氣割開孔。

安裝電纜橋架之前要先安裝支、吊架,定型支架由立柱和托臂兩部分組成,立柱焊在預埋鋼板上,立柱燒焊必須垂直,否則分影響托臂的安裝質量。立柱有槽鋼、角鋼和工字鋼幾種型號,上面有成排的長方形孔,可以調整托臂的標高。

成排的立柱必須在一條線上,具體操作時可先安裝某一段上前和末兩個立柱,繃好弦線后以次為標準安裝中間立柱。托臂也有兩種型式,一種是立柱上安裝,另一種可直接安裝在墻柱梁而上。固定托臂同樣先將前和末兩個托臂按標高固定好,繃上弦線后以次為準再固定中間幾組。

自制支、吊架時可根據實際情況選擇角鋼或槽鋼加工,吊桿采用φ8mm的圓鋼,吊桿與角(槽鋼)之間螺栓連接。便于統一調整高度達到一致。

所有支、吊架、立柱、托臂安裝完畢,即可敷設橋架。橋架全部連接完后,還要做一次標高調整,然后緊固連接螺栓。連接螺栓時要注意,橋架上所有接地、連接螺栓、螺帽應向外,以免敷設電纜時刮壞電纜。

橋架的接地應按設計要求進行施工,可用16mm2的裸軟銅線作跨接地線,并在橋架上每隔25米作一次重復接地。也可在橋架上敷設一條25×4 mm的鍍鋅扁鋼,扁鋼與每節橋架、三通、四通和彎頭至少用螺栓連接一次,最后將接地扁鋼可靠接地。

電纜敷設的要求如下:
電纜在橋架上要松弛地、基本平行地?cái)[放在橋架上,在建筑物的伸縮縫處擺成“S”形,每隔3–5米用塑料綁扎帶綁扎一次。電纜首末兩端及轉彎處、接頭兩端都必須固定。

注意對電纜的保護,敷設時拐角、轉彎處有專人負責看守,注意轉彎處留有裕度。電纜之間不宜交叉。

垂直敷設或超過450傾斜角敷設的電纜,每隔1米左右要加以固定。固定用的卡子在電纜橋架訂貨時要單獨向制造廠報出計劃,以便配套提供。

在下列地方,電纜須掛標志牌。
a、電纜終端頭,電纜連接處、豎井的兩端。

b、電纜轉彎處、直線段每隔30米處。
標志牌可用白鐵皮制作,也可買成品的塑料牌。標志牌上應注明線路編號、電纜型號、規格、起迄點。標志牌規格要統一,掛裝要牢固。

6.7.5火*災探測器的安裝
火*災探測器具有早期探測火*災信*號的功能,是火*災自動報警裝置的關鍵部件,如果安裝的環境和位置不對,將無法如實有效地反應出早期火災的信*號,因此火*災*報*警器的安裝位置應滿足。

1、探測器至墻壁、梁邊的水平距離,不應下于0.5m。探測器周?chē)?.5米內, 不應有遮擋物。探測器至空調送風口邊的水平距離。探測器至空調送風口邊的水平距離,不應小于1.5米;至多孔送風頂棚孔口的水平距離,不應小于0.5米。在寬度小于3米的內走道頂棚上設置探測器時,宜居中布置。感溫探測器的安裝間距不應超過10米;感煙探測器的安裝間距不應超過15米。探測器至墻端的距離不應大于探測器安裝間距的一半。

2、探測器宜水平安裝,當必須傾斜安裝時,傾斜角不應大于450。探測器的確認燈,應面向便于人員觀察的主要入口方向。探測器的“十”線應為紅色,“—”線應為蘭色,其余的線根據不同的用途采用其他顏色區分,但要有施工記錄記載交付使用單位備案,同一工程中相同相同用途的導線顏色應一致。

3、探測器在即將調試時方可安裝,在安裝前要妥善保管,具有防塵、防潮、防腐蝕的措施。探測器的底座應固定牢靠,底座的穿線孔宜封堵,安裝完畢后的探測器底座應采取保護措施。

4、探測器底座的外接導線,應留有不小于15厘米的余量,入端處應有明顯標志。導線的連接必須是可靠的壓接或焊接。當采用焊接時不得使用帶腐蝕性的焊劑如焊膏等,可使用松香焊劑。

總之按驗收規范要求安裝探測器,是保證安裝質量和使用質量的關鍵。

探測器有幾種典型的接線方式,具體應根據設計要求實施。布線時注意最好使用“串聯方式”,數個探測器共用一個報*警部位號時,是同一類型的探測器。手動火*災*報*警按鈕不要與探測器共用一個報*警部位號。

探測器的底板、底座在穿管布線時事先完成,將底座的有關連線接在底座的準確位置,然后安上保護蓋,待系統開通調試時再取下保護蓋安裝探測器。

6.7.6手動火*報*警按鈕的安裝:
手動火*報*按鈕應設置在明顯和便于操作的部位,安裝在墻上距地(樓)面高度1.5米處。安裝應牢固,不得傾斜。外接導線留有不小于10厘米的余量,且端部應有明顯的標志。

6.7.7火*報*控制柜與消防控制設備的安裝:
火*報*控制柜安裝前土建工作應基本完工,屋頂、樓板施工完畢;室內地面工作結束;預埋件預留孔符合設計的尺寸大小、位置要求;門窗安裝完畢;裝飾工作有可能損壞已裝設備或設備安裝后不能再進行施工的裝飾工作結束。

控制柜離墻的距離不應小于3米,其底宜高出地坪100mm至200mm,可采用10號槽鋼做基礎槽鋼??刂乒癜惭b要牢固,不得傾斜。

引入控制柜的電纜和導線配線要整齊,避免交叉,并固定牢靠。電纜芯線和所配導線的端部,均應標明編號,字跡清晰,不易褪色,編號與圖紙一致。端子板的每個接線端,接線不得超過二根。電纜芯和導線,應留有不小于20cm的余量。導線應綁扎成束,導線引入線穿線后,在進線管處應封堵。

控制柜的主電源引入線,應直接與消防電源連接,嚴禁使用電源插頭,主電源應有明顯標志。控制柜接地應牢固,應有明顯標志。

消防控制設備在安裝前,應進行功能檢查,不合格者不得安裝。消防控制設備的外接導線應采用金屬軟管做套管時,其長度不宜大于2米,且應采用管卡固定,其固定點間距不應大于0.5米。金屬軟管與消防控制設備的接線盒(箱)應采用鎖緊螺母固定,并應根據配管規定接地。消防控制設備外接導線的端部,應有明顯標志。柜內不同電壓等級、不同電源類別的端子應分開,并有明顯標志。

6.7.8消防控制系統接地安裝
工作接地電阻值應小于4Ω;聯合接地電阻值應小于1Ω。聯合接地用專用接地干線由消防控制室引至接地體。用接地干線應用銅芯絕緣電線或電纜,線芯截面積不應小于16mm2。工作接地線應采用銅芯絕緣導線或電纜,不得用鍍鋅編鋼或金屬軟管。由消防控制室引至接地體的工作接地線在通過墻壁時,應穿入鋼管或其他堅固的保護管。接地線跨越建筑物伸縮縫,沉降縫處時應加設補償器,補償器可用接地線本身彎成弧狀代替。

工作接地線與保護接地線必須分開,保護接地導體不得用金屬軟管。接地裝置完畢后,應及時作隱蔽工程驗收,驗收時須提供相應的施工記錄及有關技術文件。

6.7.9系統調試
系統的調試應在建筑物內部裝修和系統施工結束后進行調試前應具備的技術文件有:設備布置平面圖、接線圖、安裝圖、系統圖、隨機說明書及其他技術文件。施工人員要向調試人員提供竣工圖、設計變更及文字記錄、施工記錄及檢驗記錄。調試人員必須由有資格的專業技術人員擔任,所有參加調試的人員應認真閱讀施工技術資料,熟悉系統工作原理,了解*警設備的性能及技術指標。對有關數據的整定值、調整過程中采用的技術標準必須心中有數,方可進行調整試驗工作。

系統調試分四個階段進行,即、調試準備—→線路測試—→單機調試—→系統開通調試等,具體每個階段的調試方法和細節有待于中標后根據具體的技術資料再編制詳細的施工調試方案。

調試前應按設計要求查驗設備的規格、型號、數量、備品備件等。檢查系統的施工質量,有問題書面提出,進行整改。檢查系統線路,對錯線、開路、虛焊和短路等應進行處理。

火*自動報*系統調試時應先分別對探測器、報*控制及消防控制設備,*報裝置等逐個進行單機通電檢查,正常后方可進行系統調試。通電后應根據現行國家標準的要求進行下列功能檢查,即、火*報*自檢功能、消音復位功能、故障報*功能、火*優先功能、報*記憶功能、電源自動轉換和備用電源自動充電功能、備用電源的欠壓和過壓報*功能。

檢查火*警系統的主電源和備用電源,容量應符合有關規定,在備用電源連續充放電三次后,主電源和備用電源應能自動轉換。

采用用檢查儀器對探測器逐個試驗,其動作應準確無誤。

分別用主電源和備用電源供電,檢查火*災自動報*警系統各項控制功能和連動功能。

相關新聞

聯系我們

在線咨詢:點擊這里給我發消息

郵件:52047082@qq.com

銷售部:唐小姐15989000960

銷售李經理 13928758616

公司電話:020-39961033

技術支持:15323372639

? ? 南康市| 铜川市| 中西区| 宿州市| 且末县| 托克逊县| 英德市| 弥渡县| 海伦市| 饶河县| 定南县| 龙门县| 海口市| 宾阳县| 武山县| 长丰县| 公主岭市| 嵊泗县| 苏尼特右旗| 临洮县| 蛟河市| 建平县| 柏乡县| 平利县| 嘉义市| 潜江市| 盱眙县| 徐州市| 尚义县| 深水埗区| 榆社县| 苗栗县| 商洛市| 青川县| 静海县| 科技| 青岛市| 云阳县| 文水县| 巢湖市| 南陵县|
